工期紧!如何在有限时间完成110kV隔离开关检修
工期紧!如何在有限时间完成110kV隔离开关检修
城市:江苏 扬州
行业:能源/电力
产品类别:变电所
2017-12-06 15:41 阅读(
847
)
分享到:

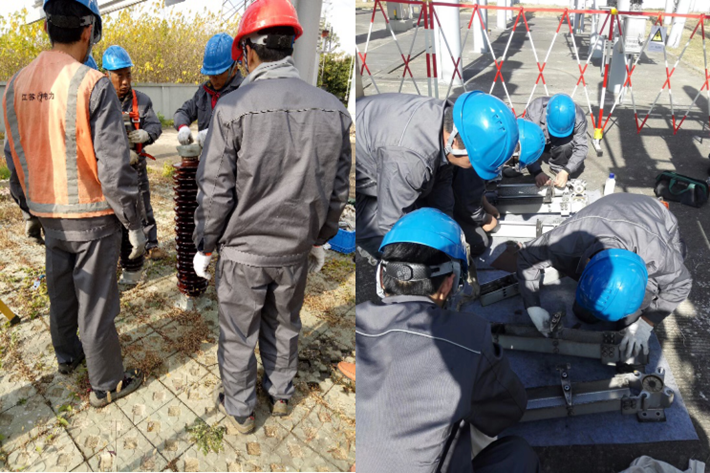

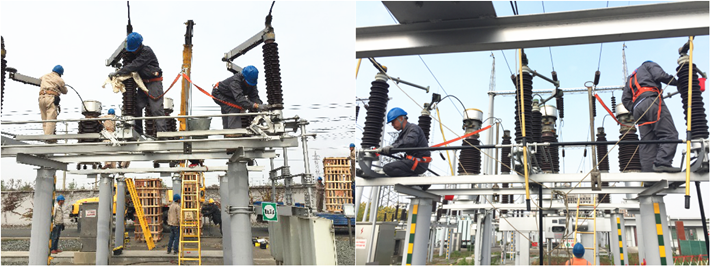

#工期紧!如何在有限时间完成110kV隔离开关检修 ##项目背景 扬州某供电局下属的三个110kV半户内布置变电站部分年度停电检修, 我公司承接三个变电站所有隔离开关检修工作,其中一个站需要大修及更换部件。 ##问题描述 1、现场部分110kV隔离开关已使用近14年了,且带电看不到触头部件的结构; 2、由于从现场勘核到施工只有短短一周多时间,部分备件的采购时间紧; 3、部分施工日期有两个变电站同时施工,必须要安排两个施工组; 4、施工场地是部分停电,且需要高空作业,安全隐患大。 ##处理措施及结果 1、经过与公司专家及顾问的研究,结合从用户采集回的产品信息,采用自备及外借多种备件的方案,保证现场可以有一种用的上。  2、协调多部门,尽早下单采购材料、备品备件。 3、协调多个运营中心,增派工程技术人员。   4、除现场供电公司的监护人,我们自己施工队伍布置专人监督安全施工以及组员相互监督。不允许跨越工作围栏,柱上工作必须配带好安全带,挂安全绳。   ##经验分享 1、对于部分不需要解体的隔离开关进行柱上工作时,可以备一些小桶盛放汽油,方便清洁触头,清洁旧油漆及非导电接触面的绣浊物时,铁刷是个不错的工具。 2、对于大修的隔离开关,解体前可以先做个接触电阻测试,工况差的可以直接更换触指等部件,节省后面拆、洗、装后仍不合格的时间。
